【奋进新征程 建功新时代】甘肃华电环县毛井二期风电项目有望6月底并网发电

分享到微信朋友圈

打开微信,点击 “ 发现 ” ,使用 “ 扫一扫 ” 即可将网页分享至朋友圈。

“在不考虑大风、强降雨等因素影响下,一台单机从设备安装到调试再到并网发电需要7天左右,工作人员最近加班加点作业,争取项目6月底建成并网发电。”5月24日,在甘肃华电环县毛井二期风电项目施工现场,项目负责人李东基一边督促工人施工,一边向记者介绍。

甘肃华电环县毛井二期200MW风电项目是由华电福新能源发展有限公司投资兴建的一座大型风力发电场,也是甘肃省重点项目之一。项目规划安装61台单机容量3.3MW的风电机组,预计年均上网电量54653.6万KW·h,年可利用小时数为2715小时。

“一台风电机组转一圈,大概可以产生4KW·h电,并网电价在0.3元左右,项目建成后年可纳税1700万元。”李东基告诉记者,环县风光资源丰富,建设风电项目既是落实国家“双碳”战略的具体举措,也会给企业和地方带来可观的经济效益。

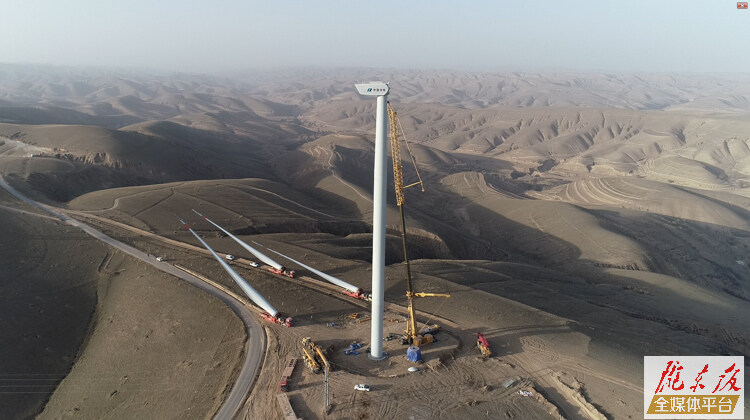

据悉,截至5月底,甘肃华电环县毛井二期200MW风电项目风电机组基础浇筑已经全部完成,风电机组、箱变基础、集电线路等安装工程正在紧张有序进行,预计于6月底并网发电。
