记者 赵彩霞 陈飞 陇东报全媒体特约摄影 黄克义

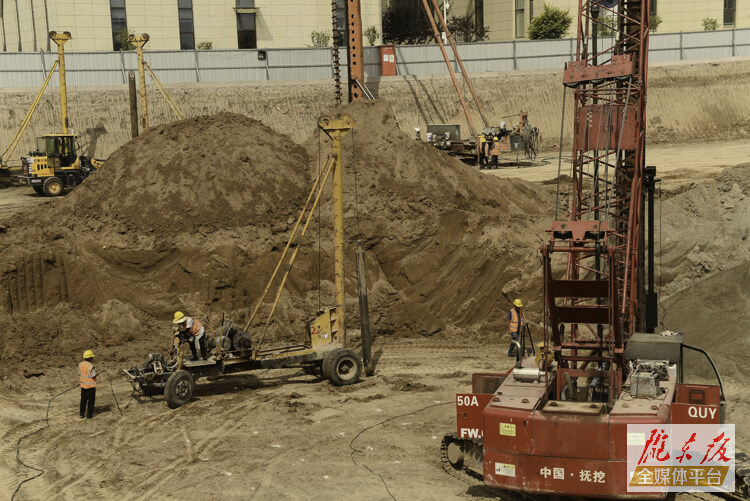

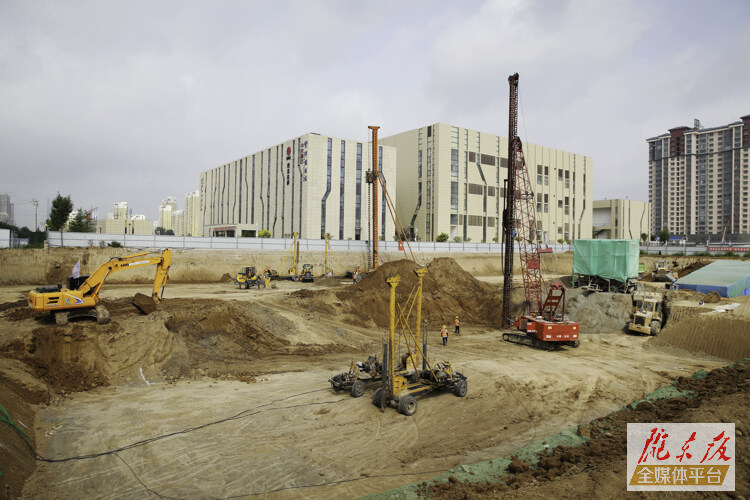

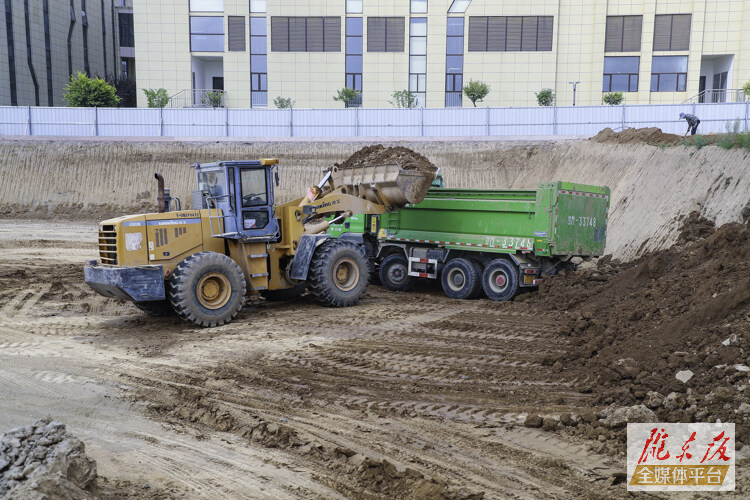

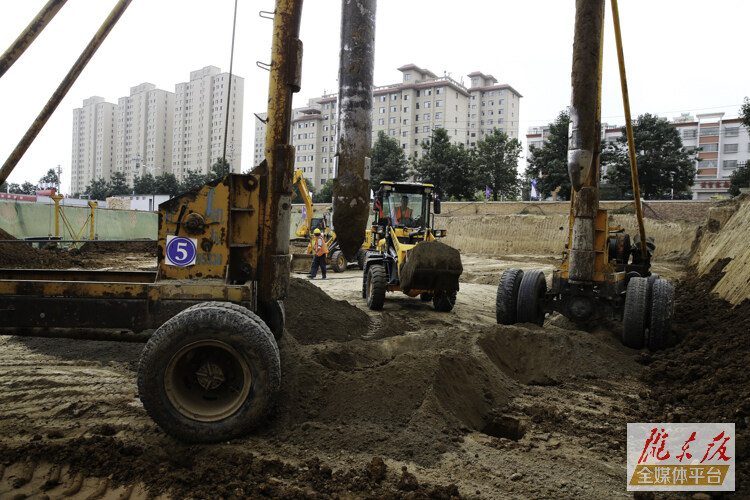

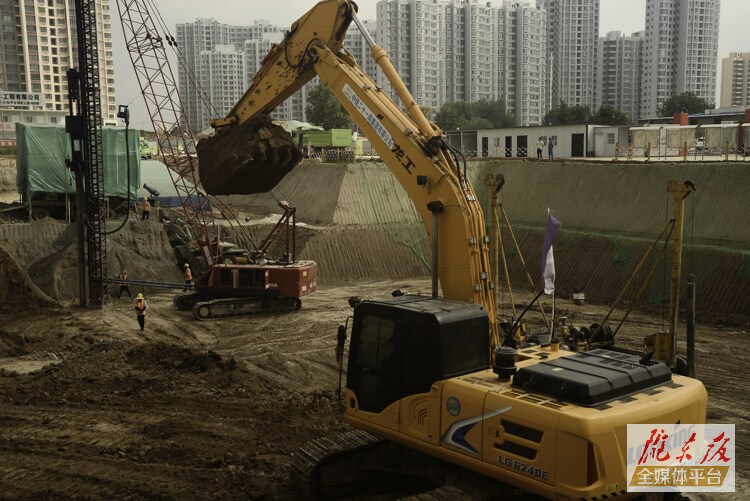

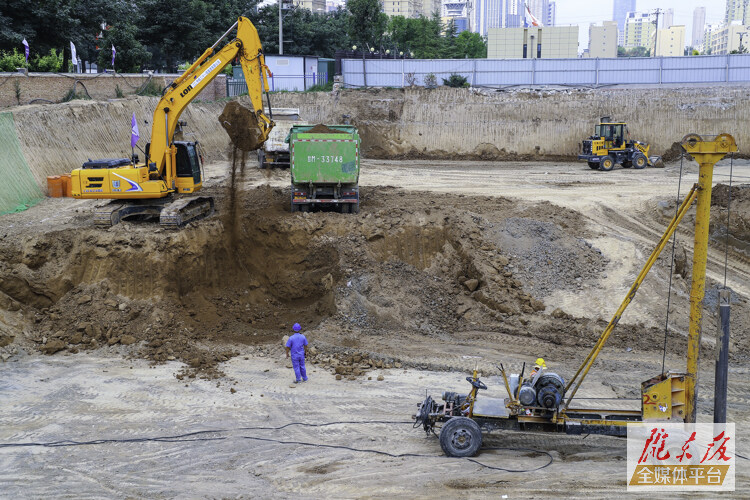

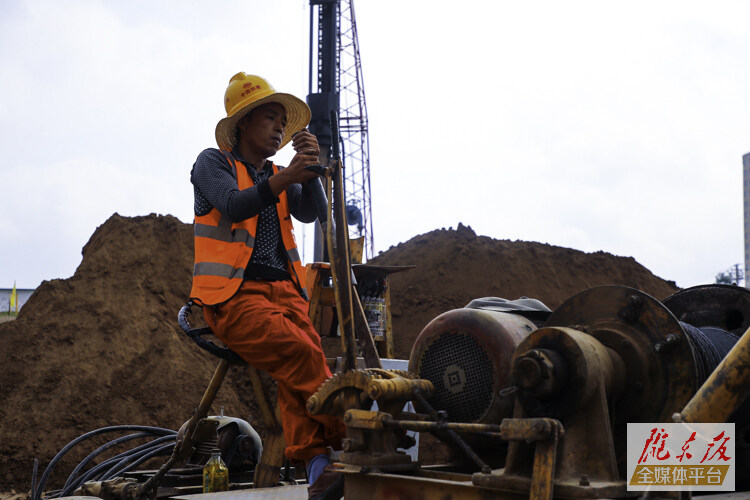

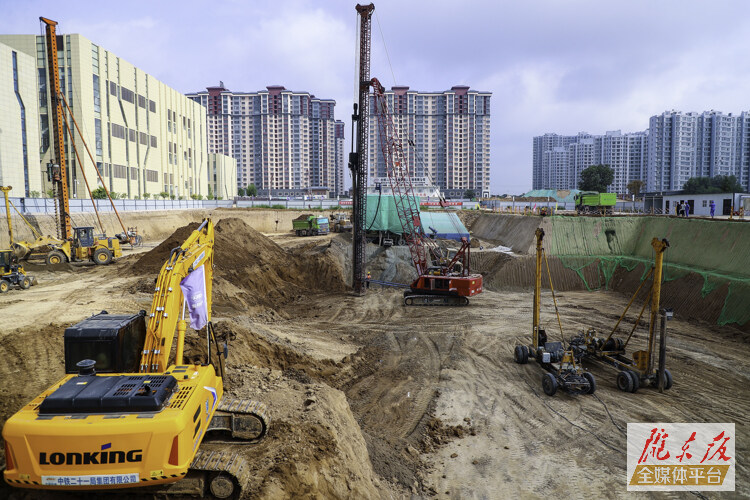

8月11日,记者来到国家枢纽节点(甘肃)算力资源调度中心及平台项目办公楼项目建设现场看到,挖土机、工程车正在进行土方开挖工作,几架柴油锤、长螺旋在工人精确操作下冲击成孔。
据悉,该项目由中铁二十一局集团第二工程有限公司承建,总建筑面积13438.48平方米,主体设计为地上九层,地下一层。工程7月2日正式开工建设,目前正在进行土方开挖与基础建设,已经完成土方2.4万立方米,计划从八月下旬开始垫层,防水,基础笩板建设。
