【乡村行 看振兴】华能正宁2×1000兆瓦调峰煤电项目建设顺利推进

分享到微信朋友圈

打开微信,点击 “ 发现 ” ,使用 “ 扫一扫 ” 即可将网页分享至朋友圈。

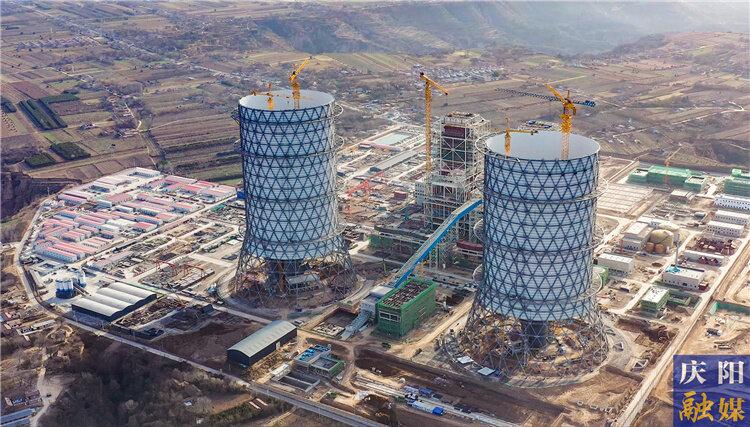

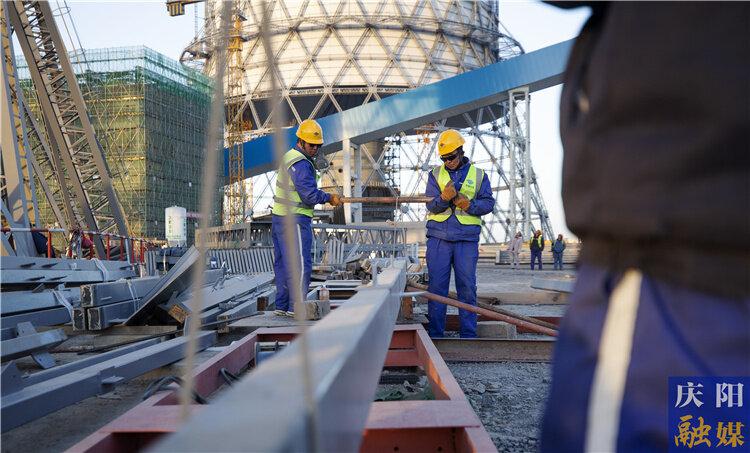

▲华能正宁2×1000兆瓦调峰煤电项目航拍图。

11月27日,在庆阳市正宁县周家镇华能正宁2×1000兆瓦煤电项目建设现场,处处机器轰鸣,满载物料的运输车往来穿梭,吊车、起重机等大型机械设备不停运转,一派热火朝天的忙碌景象。

华能正宁2×1000兆瓦调峰煤电项目,是陇东至山东特高压直流输电工程配套扩容升级项目,是华能陇东多能互补综合能源基地重要组成部分。

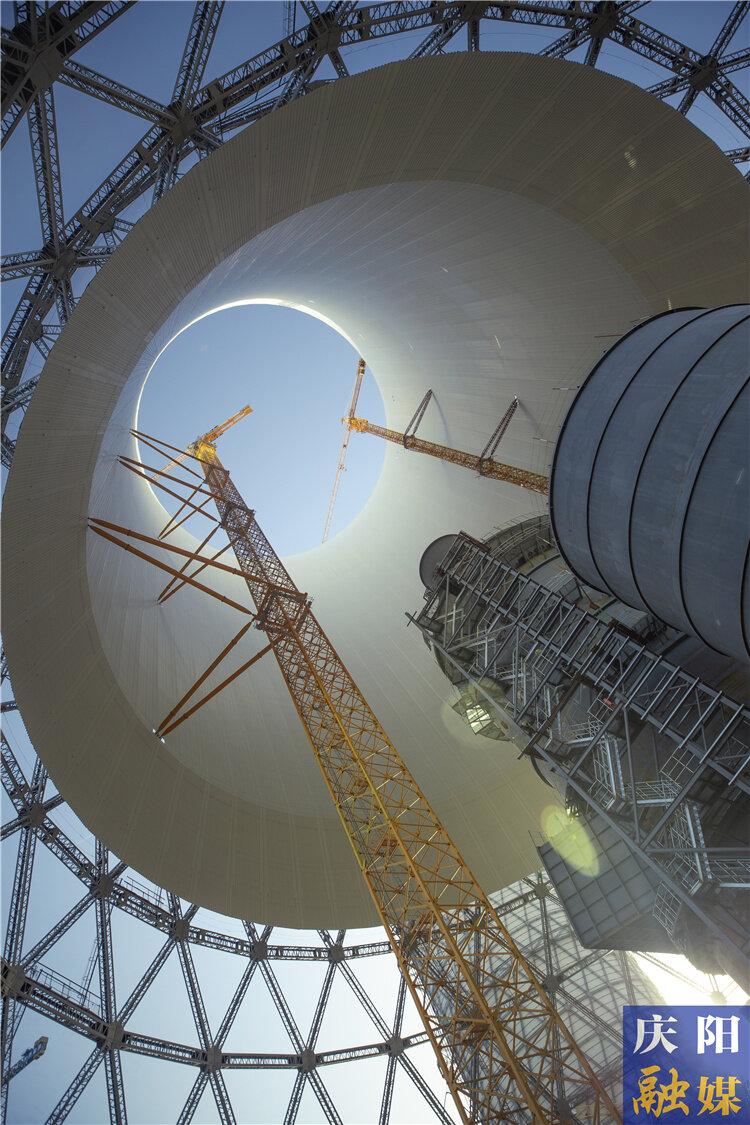

走近1号、2号机组钢结构间冷塔建设现场,190米高的钢结构间冷塔主体巍然耸立。中国化学工程第三建设有限公司华能正宁电厂项目部项目总工张瑞杰介绍,中国化学工程第三建设有限公司负责项目基建主体C标段,主要装置为百万机组汽机配套的两座间冷塔,两座间冷塔采用国内外最新的全钢结构间冷塔,其主体为全钢格构式结构,区别于传统的双曲线混凝土塔,具有节能环保、施工周期短等诸多优点,成为目前火电厂冷却塔的设计首选。

“1号机组钢结构间冷塔于2022年11月7日正式首吊,目前处于最后攻坚阶段,距离主塔体封顶只剩1层,预计12月中旬将顺利封顶。2号机组钢结构间冷塔已于今年11月22日封顶,标志着华能正宁电厂按期投运迈出了关键性的一步。”张瑞杰说。

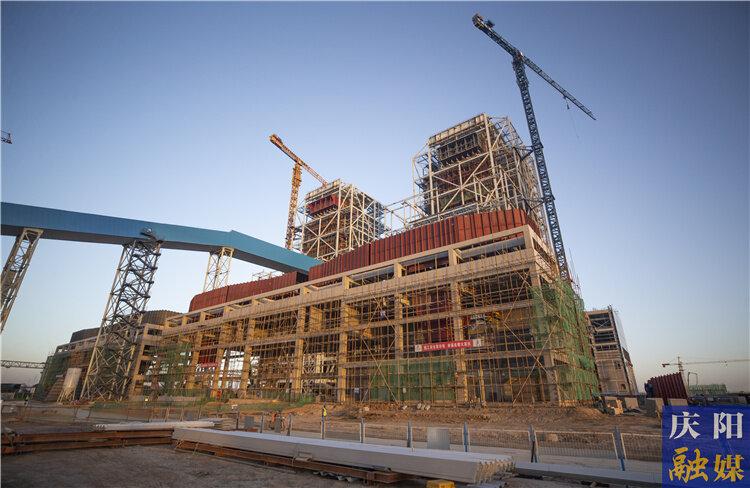

截至目前,华能正宁2×1000兆瓦调峰煤电项目1、2号机组主厂房封闭完成;1、2号汽轮机高压模块、中压模块就位,发电机定子就位完成;1、2号脱硫吸收塔到顶;场内输煤栈桥吊装完成;BOP(厂内附属工程)区域辅助厂房完成85%,1号锅炉受热面焊接累计完成84.7%,2号锅炉受热面焊接累计完成58%;厂外输煤隧道工程完成128米。

华能正宁电厂厂长刘启伟介绍:“项目建成后,将充分发挥削峰填谷深度调峰作用,有效解决大规模新能源发电存在的间歇性和波动性问题,有力保障陇东至山东特高压线路安全稳定运行和新能源可靠消纳,保证电网安全稳定经济运行,每年可就地消耗燃煤 367.7万吨,使用疏干水 270万立方米,发电量约100 亿千瓦时,产值30 亿元。”

▲华能正宁2×1000兆瓦调峰煤电项目航拍图。

▲锅炉系统引风机房施工现场。

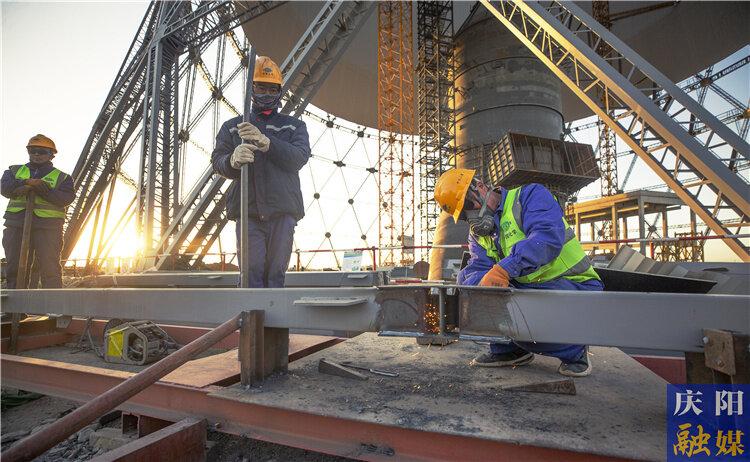

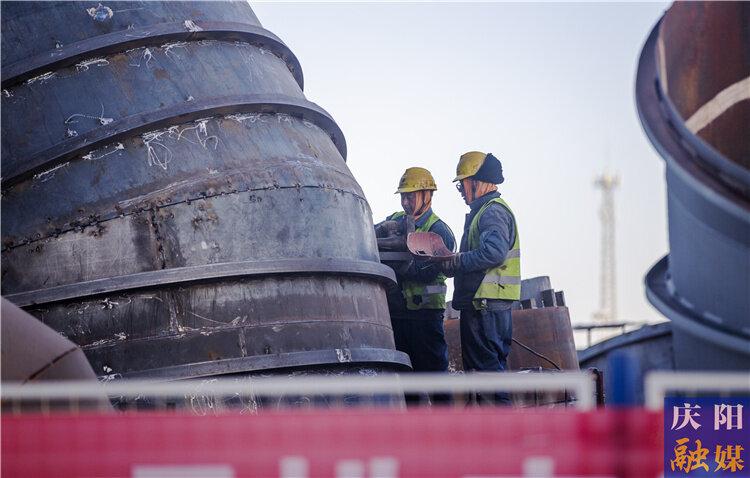

▲钢结构间冷塔内部采用双塔式起重机进行安装作业。

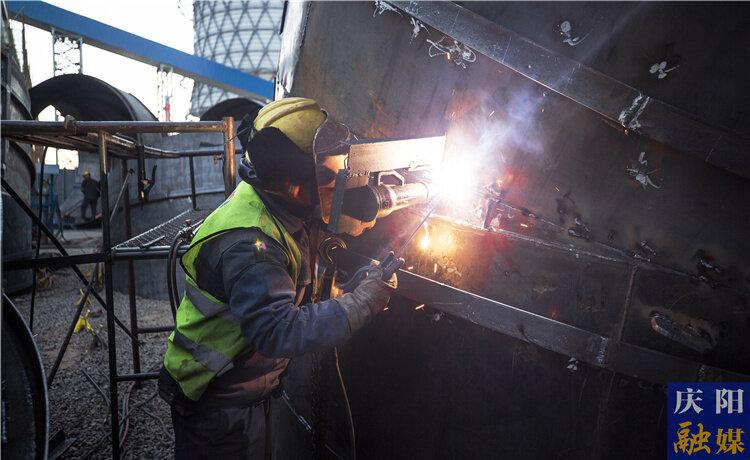

▲电除尘前烟道焊接。

▲钢结构间冷塔铝板凸肋地面组对。

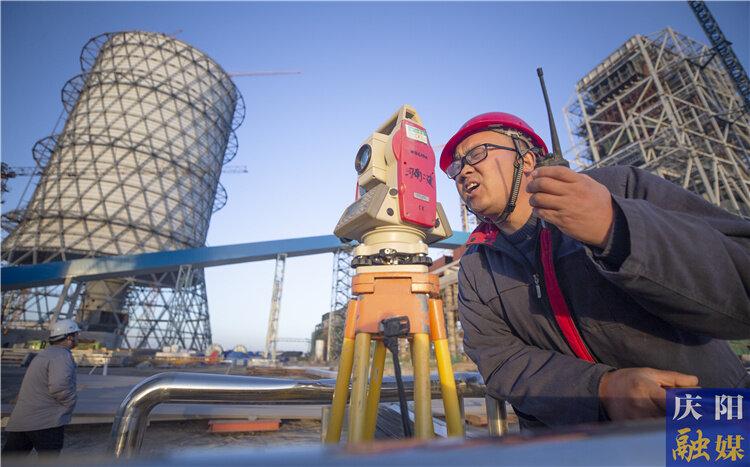

▲项目测量人员对烟道支架进行测量放线。

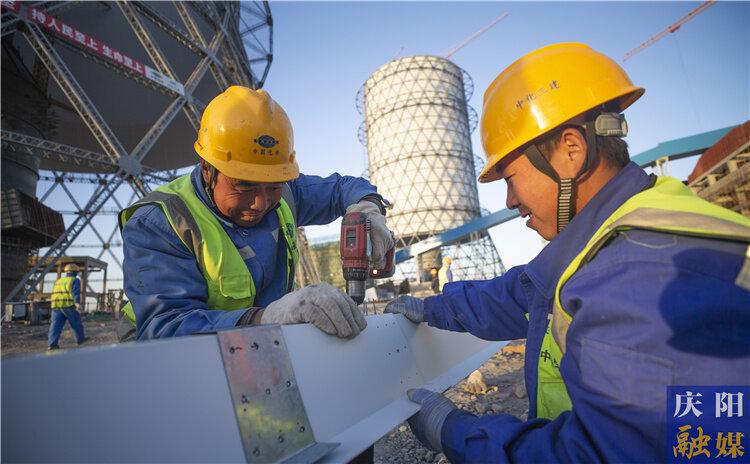

▲钢结构间冷塔展宽平台檩条地面组对。

▲压型铝板凸肋拼装作业。

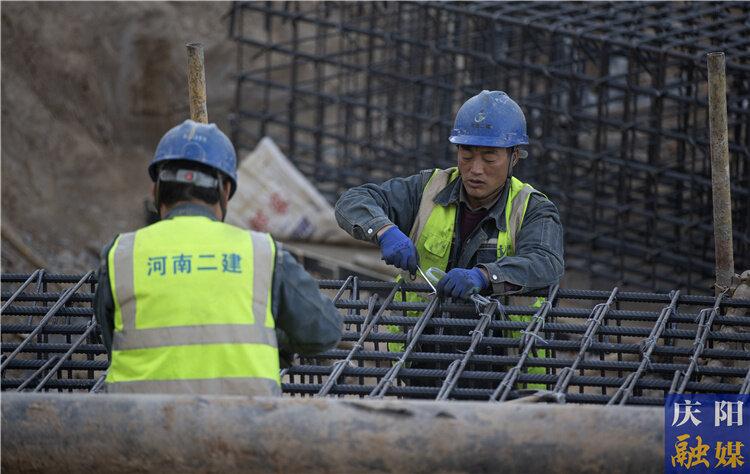

▲工人对烟道支架基础进行钢筋绑扎作业。

▲电除尘前烟道制作。

编辑:李婕责任编辑:杨洋
相关稿件
