【摄影报道】庆阳±800千伏换流站GIS厂房交安 工程全面进入电气安装阶段

分享到微信朋友圈

打开微信,点击 “ 发现 ” ,使用 “ 扫一扫 ” 即可将网页分享至朋友圈。

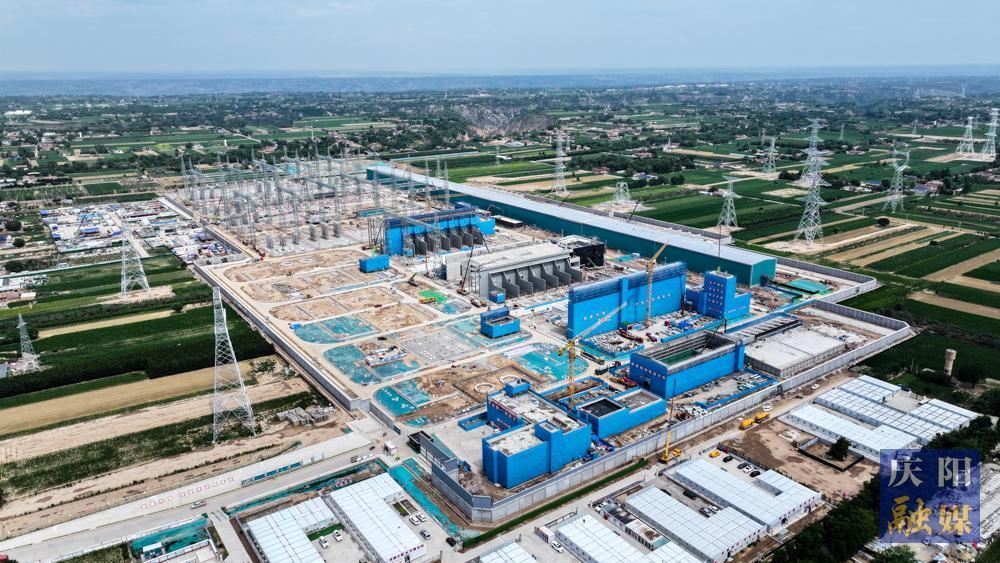

陇东-山东±800千伏特高压直流输电工程庆阳换流站俯瞰

庆阳网讯(庆阳融媒记者 俄少飞)6月28日,庆阳±800千伏换流站750千伏GIS厂房交付电气安装,标志着该工程完成土建工程量85%以上,将全面进入电气安装阶段,为工程整体投运奠定坚实基础。

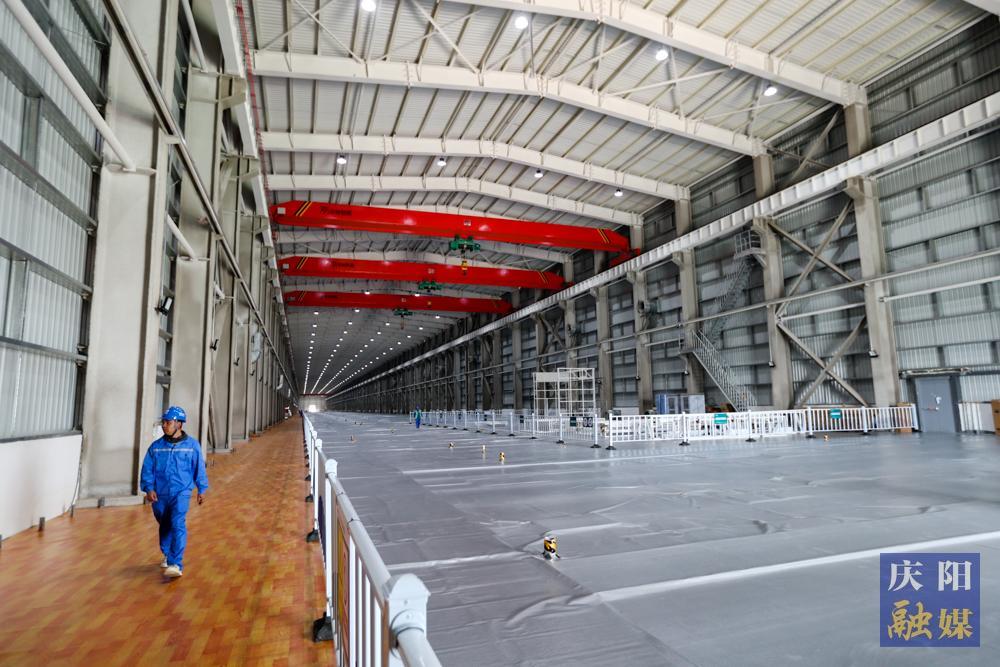

750千伏GIS厂房交付电气安装。

电气项目部负责人表示,交安后GIS区域将利用航吊全面开展断路器、隔离开关就位,对接,电流互感器对接,二次电缆的敷设及接线及相关调试工作。为交流场区域按计划节点投运做好准备,项目部将合理引进智能化施工装备,人员配置,不断提升施工承载能力和核心竞争力,全力支撑特高压项目建设。

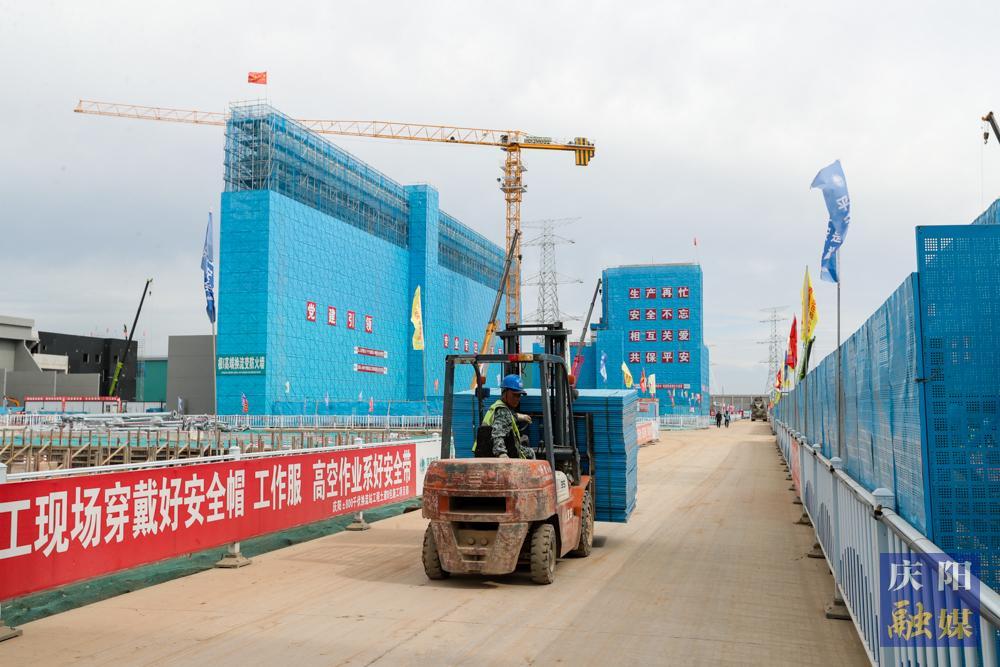

运输建材。

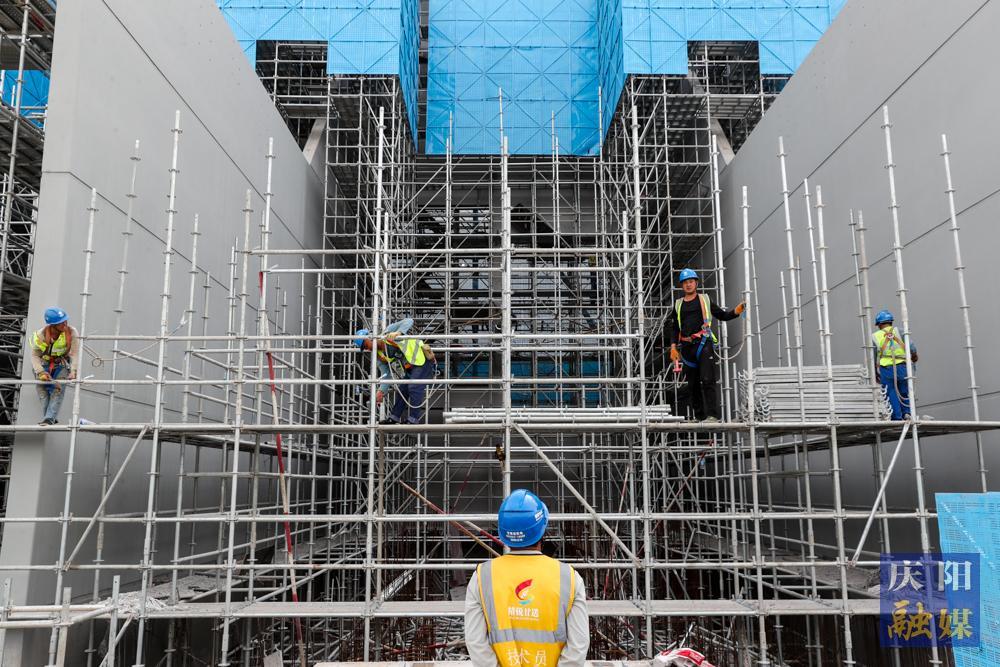

极1高端阀厅主体施工。

庆阳换流站是陇东-山东±800千伏特高压直流输电工程,是“十四五”规划中“三交九直”第一个换流站,作为国家“西电东送”重大战略项目,建成后,对促进陇东革命老区高质量发展,加快能源低碳转型,同时形成多回特高压通道互为支撑的格局,进一步加强省际间联络有重要意义。

直流场区域施工。

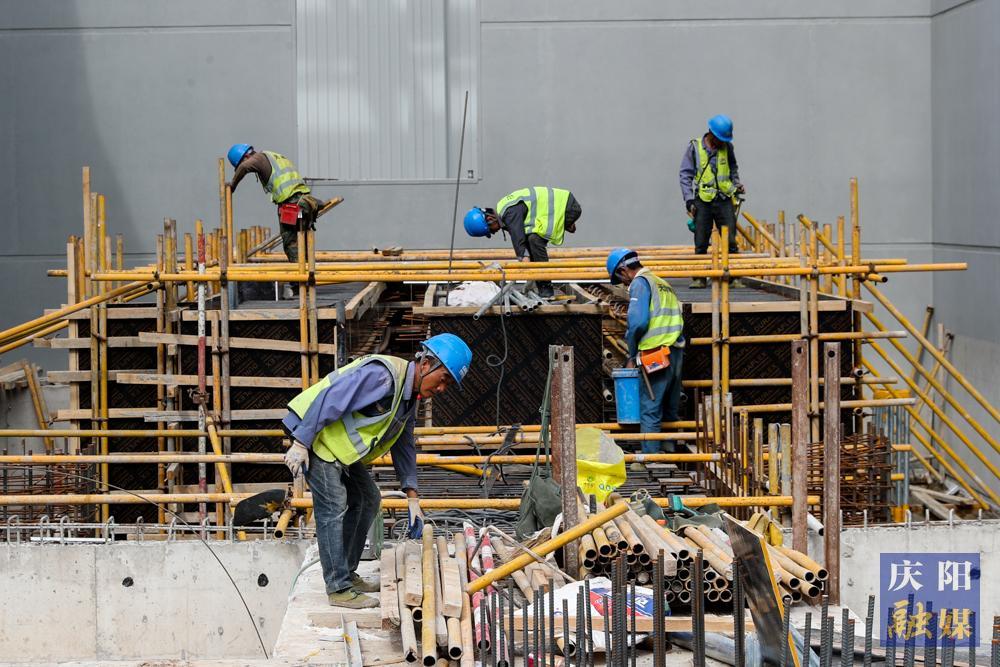

工人各司其职,加紧施工。

极1极2低端阀厅施工一瞥。

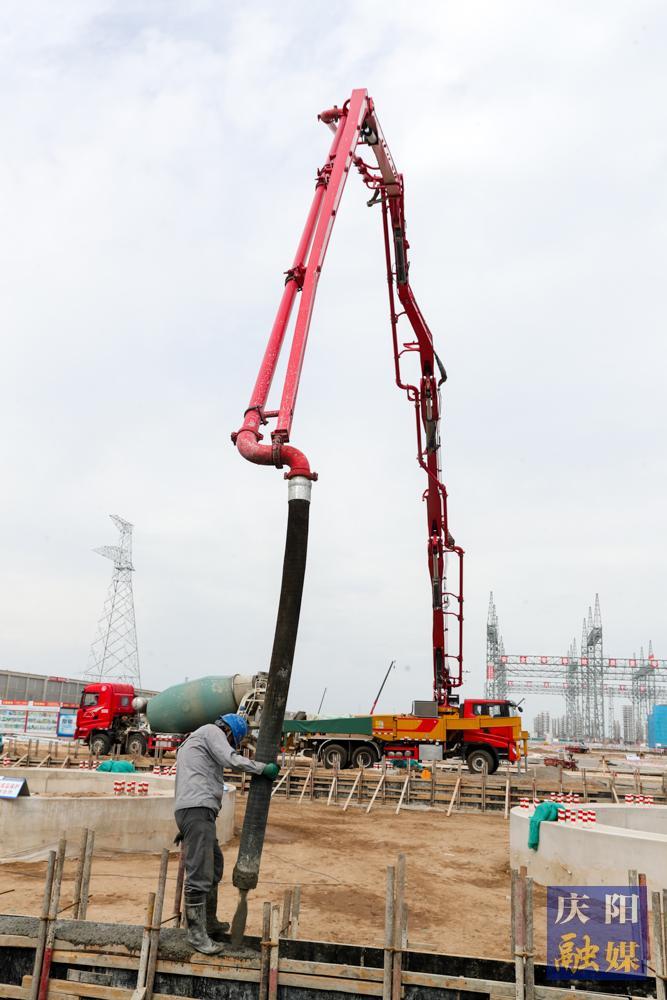

灌注混凝土。
