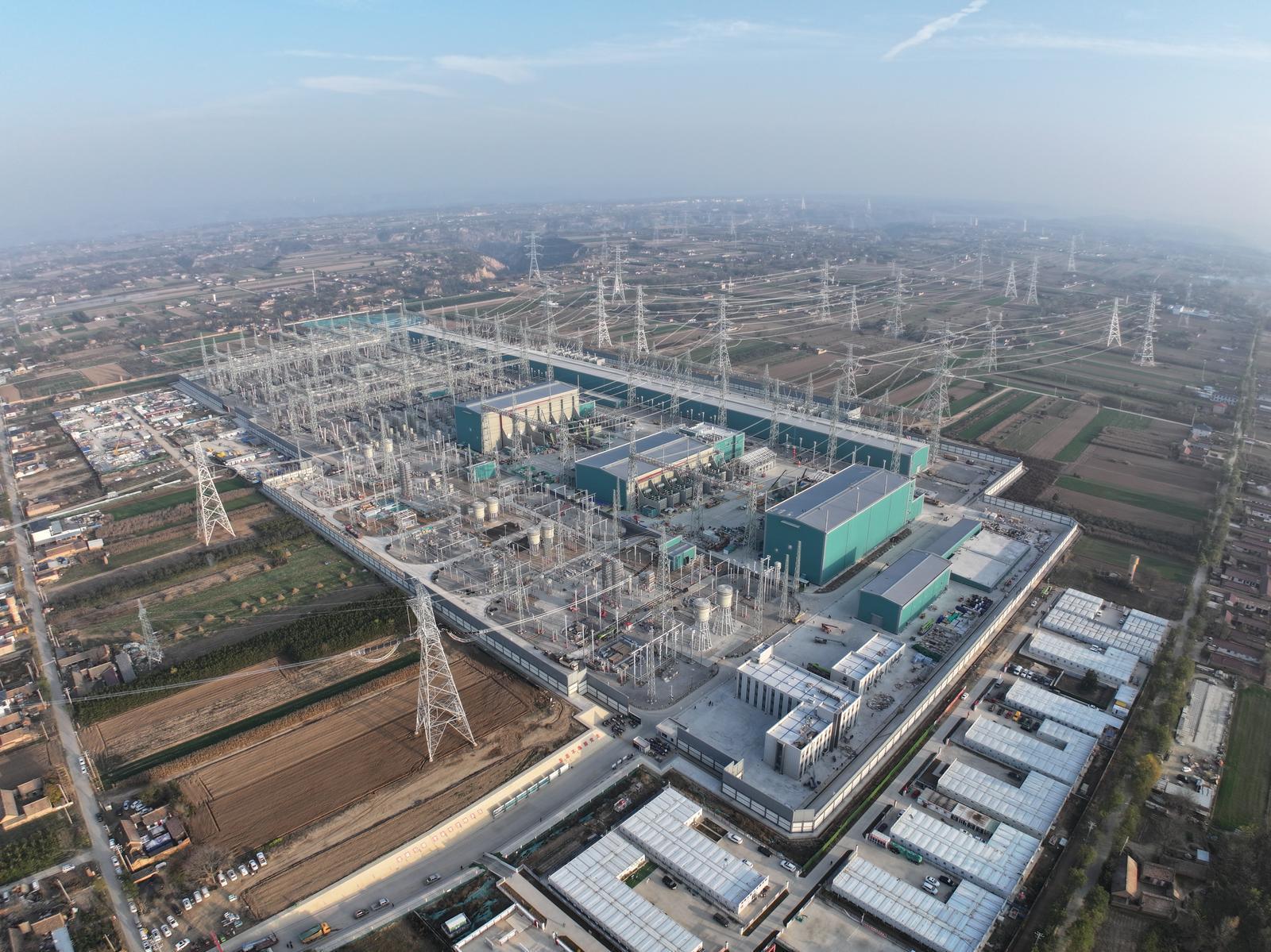

庆阳网讯(庆阳融媒记者 石强)12月3日早上7时28分,经过24小时试运行,陇东至山东±800千伏特高压直流输电工程送端站——庆阳换流站750千伏交流系统正式投运,比原计划提前4个月送电。交流系统的成功送电,将配套电源——正宁电厂接入甘肃750千伏主网,正宁电厂满负荷发电后可为甘肃电网增加200万千瓦电量支撑,大幅缓解甘肃电网迎峰度冬电力保供压力。

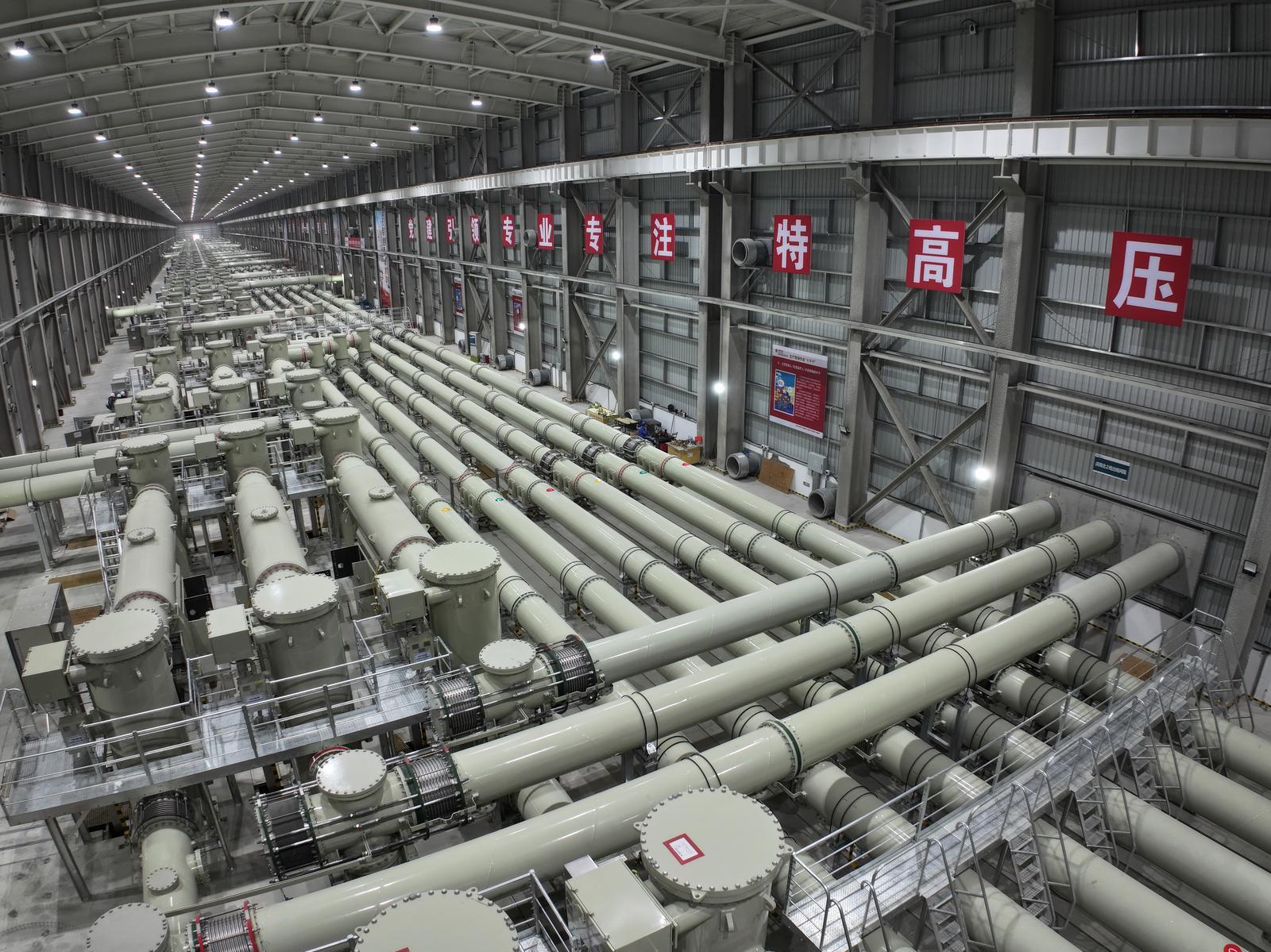

“庆阳换流站750千伏交流系统建设历时12个月,比原计划2025年3月送电提前了4个月、较原计划2025年9月全站调试送电提前了10个月。站内750千伏GIS厂房长651米,面积1.9万平方米。一次性建成12回750千伏出线、7998米GIL(含主母线、分支母线),共2248个安装单元,815个气室。750千伏交流滤波器场共有17台罐式断路器。全站GIS、罐式断路器100%实现一次局放耐压合格、一次送电成功。”国网特高压公司庆阳换流站工程业主项目经理姚斌介绍说。

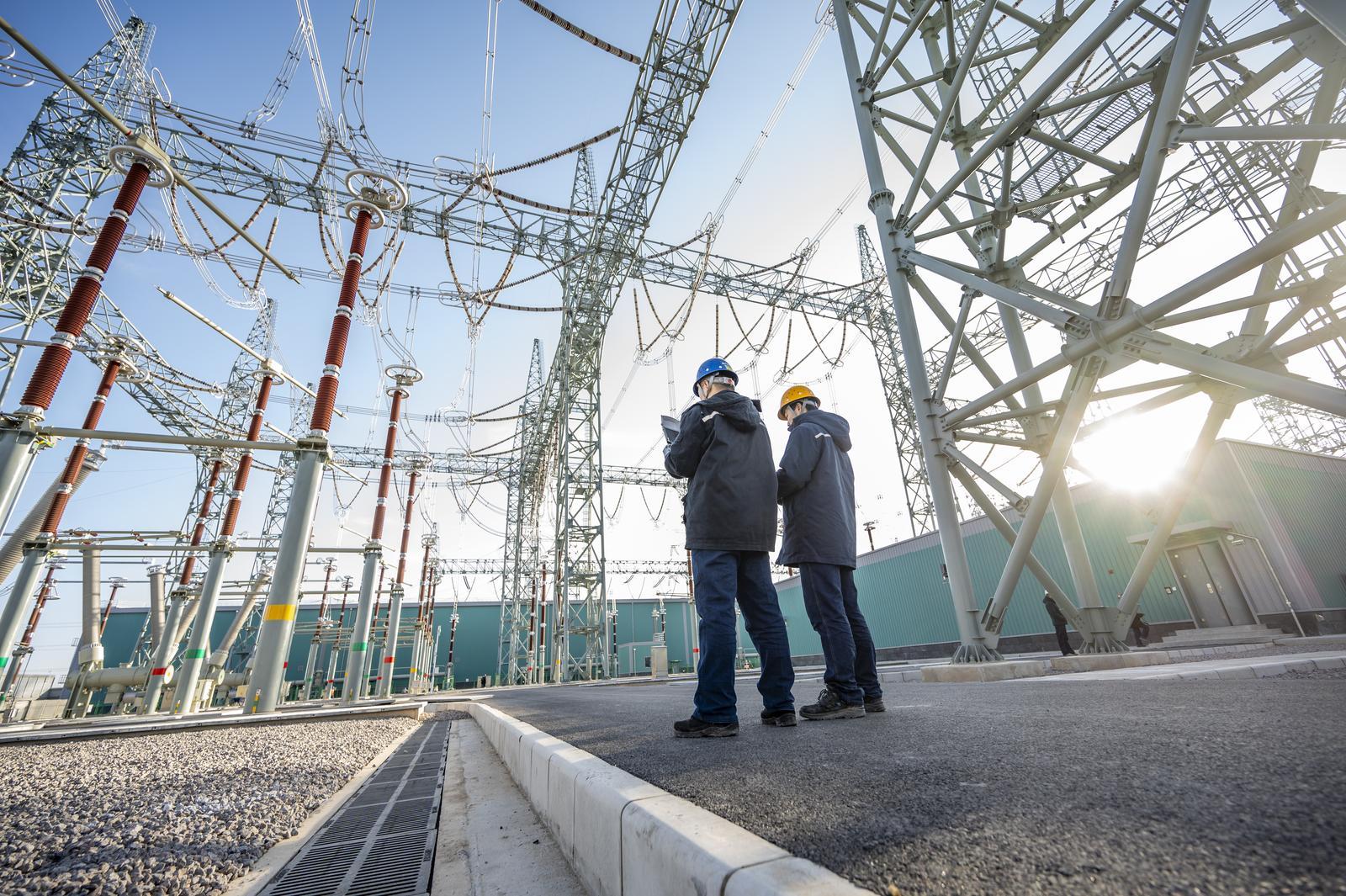

庆阳换流站站址位于II级湿陷性黄土区域,遇水易沉降,地基处理难度大。冬天气候寒冷,最低温度-19℃;7-9月为汛期,短时强降雨频发。自2023年11月15日主体开工以来,国网特高压公司克服了场平移交晚、桩基施工大、湿陷型黄土基础施工等困难,一方面抓安全与进度高效协同,合理安排工序衔接,强化进度管控“一张表”,通过编制、分析工程周统计表,研判、统筹作业计划、人员、风险管控,高效高质量组织现场施工;另一方面抓质量和技术重点攻关,推广应用国内先进机械化设备,注重绿色建设,控制施工扬尘、噪声等,开展“增绿行动”,深化融合智慧工地、智慧安装、视频监控应用等现代建设手段,助力全站GIS、罐式断路器100%一次耐压局放合格、一次送电成功,有效解决各项难题。
国网特高压公司庆阳换流站工程业主项目部副经理马云龙说,“短短1年时间,庆阳换流站工程超预期实现750千伏交流系统送电,双极直流系统进入主设备安装收尾阶段,创造了特高压换流站工程建设的新速度。”
陇东至山东±800千伏特高压直流输电工程是我国首个“风光火储一体化”大型综合能源基地外送项目,工程将于2025年上半年全面建成投运。届时,每年可从甘肃向山东送电360亿千瓦时以上,其中新能源电量占比50%以上,有力促进甘肃和山东经济社会发展,大幅提高电力保供能力,加快能源清洁低碳转型。
